1、工程概況

某廠房空調主機及水管安裝工程包括:水系統:1個水塔的安裝及配管,2個水泵的安裝及配管,6臺水源熱泵(15匹4臺,2臺10匹)的吊裝及配管,6臺設備吊裝用8#槽鋼吊裝,水管室內保溫,不包括設備基礎制作,以上設備的配件及閥門安裝,調試。配電:1個水塔,2個水泵,6臺水源熱泵(15匹4臺,2臺10匹)的配電安裝,從甲方配電房做線槽引出到每個設備,18個PVC管對應的風口安裝,通電調試。風系統:風管的風口安裝?;仫L(fēng)管制作。設備軟接,保溫。



2、廠房中央空調主機與水管安裝施工工藝

(1)水泵的安裝:水泵安裝在已做好的水泵的基礎上,水泵與基礎接觸面采用四塊20MM的橡膠墊進行防振處理。

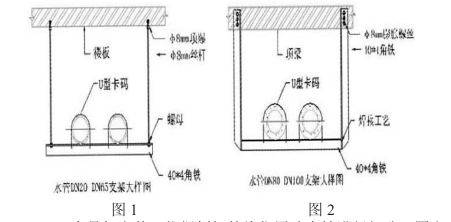

(2)支吊架制作:DN65的水管支架的制作采用40*4角鐵制作,如圖1所示。DN80—DN150的水管支架制作采用40*4角鐵,如圖2所示。確定主管道的具體施工安裝部位,用線繩在確定的位置上彈線,確定管道標高,測量支吊架長度。同時油漆工對角鐵進行刷漆,待角鐵晾干后依據測量的長度進行切割,然后將切割好的角鐵進行統一劃線,打孔,孔距位置統一,由電焊工對加工好的支吊架進行接,除去焊渣后再涂一層防銹漆,待晾干后進行安裝(焊接處不能有氣孔,夾渣等不良現象)。


(3)支吊架安裝:依據劃好的線位用沖擊鉆進行打孔,固定于鋼構上進心。質量要求為所有支架均在同一條直線上,并且所有支架標高相同。單一支架吊桿必需垂直,整齊美觀。

(4)水管的安裝:水管到位后,將其放置于已吊好的支吊架上,由焊工進行對接,輔助工備好輔件(如大小頭,彎頭等),配合焊工作業。對于切割后的水管焊接前需打好“V”型斷口,以便焊接。推動腳手架時要平穩,防止側翻。配管必須準確。焊接完成后要求管道要平直,偏差不大于3/1000。依據圖紙標注的設備尺寸,確定設備就位的具體措施。所有穿墻水管要做穿墻套管。

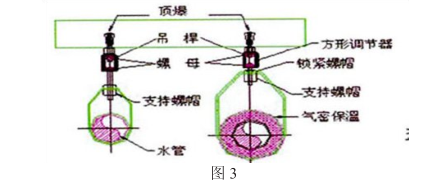

(5)排水管的安裝:安裝冷凝排水管時,首先確定排水管的走向,確定排水管的最高點與最低點,找出其中的坡度是否合格。其坡度的標準為0.8%,吊碼采用8MM絲桿焊接排水管吊碼.并能可上下調動50MM—100MM,便于排水管調出坡度順利將冷凝水排出。排水支架安裝如圖3所示。


(6)管道試壓:管道安裝完畢后,清洗管道內焊渣等雜物,做好試壓前的準備工作,第一、要將空調設備與試壓水管分開,防止在打壓時由于壓力等原因損壞設備,第二、在樓層水管的供回水管做一條緊急排水管。第三、在打壓時,試壓前先對各支管進行試壓,把從主管分出的兩條支管碟閥關緊,然后再進行加水試壓測試,水管的試驗壓力為工作壓力的1.5倍。試壓時,要安排專人對試壓部分進行檢查,試驗壓力下觀測10分鐘,如果壓力降下不大于0.02MPa,然后把壓力降至最大工作壓力,承壓24小時,作外觀檢查,以不漏為合格。水壓試壓完畢后,對焊接接縫處進行油漆補刷。第四、各支管做好試壓完畢后,進行主管試壓,最后進行系統試壓。試壓檢驗合格后做好試壓報告以及試壓資料進行存檔。

(7)保溫:1)保溫板下料時要其斷面整齊,保溫棉連接口處必須連接好,保溫成形后的四個連接處整齊、美觀,水管保溫材料采相應厚度的保溫材料,故要求保溫氣密性好:2)排水管的保溫采用壁厚為10mm的保溫套管。

(8)系統的調試:將各個系統啟動運行,對系統進行調整,使之符合設計規范與要求。檢查各冷媒管保溫是否完好,有沒有結露現象,檢查各系統的過濾器是否堵塞,并進行二次清洗。檢查各個系統的排水是否通暢無阻。

(9)竣工驗收:系統調試合格后,通知甲方有關人員進行施工驗收,依據《空調與通風施工質量驗收規范》的規定,驗收合格后簽署施工竣工單。



3、廠房中央空調主機與水管安裝施工需要注意的問題

(1)在施工前,組織有關人員到現場進行認真細致的分析,落實好施工安全措施,明確分工,保證工程施工安全、順利地進行。做到“三不傷害”(不傷害自己、不傷害他人,不被他人傷害)。(2)施工負責人和現場施工人員要分工明確,對施工圖紙、施工計劃、技術措施全面掌握,同時施工負責人做好安全措施落實及督促執行,真正做到“分級控制、分口把關”。(3)開工前對施工工器具及安全防護用具要進行一次全面檢查,確保施工安全、暢順。(4)工程材料要選用有出廠合格證明的施工器材,對來歷不明的材料不準使用,并且材料進場要提前做好材料報審工作。(5)要堅持文明施工,每天收工前將施工場地清理干凈,保持施工現場整齊清潔。(6)必須嚴格執行《建筑建設安全工作規定》的有關條文,特別是安全措施和技術措施及工程施工其間的危險點和危險源的分析。(7)工程開工前工作班組成員必須熟識該工程的施工圖紙及有關技術資料,如發現施工圖紙出現錯、漏的地方,應立即向空調施工負責人匯報,共同協商解決方法。(8)施工負責人負責組織實施施工安全、施工管理目標,按照設備系統施工程序進行全面的技術分析、預測,做到及時發現問題和異常情況,并對安全施工的全過程進行監控。(9)工程部空調施工負責人及安全專責負責檢查作業現場安全和質量情況,檢查和督促本工程施工班人員做好安全措施,發現有違章指揮和違章作業,有權制止和糾正違章行為。(10)進入施工現場的人員必須配戴安全帽,做好防止外物損傷的安全措施,使用的工器具,材料或電源設備做到不亂丟和拋擲,應整齊擺放在空地上。



4、結束語

中央空調技術在工廠安裝的情況將越來越普遍,廣大電氣工作者及施工人員,應不斷在實踐中總結經驗,針對不同的廠房具體情況,制定相關的中央空調設計與施工方案,讓用戶在享受舒適的同時,成本更加經濟實惠。


138-0964-9905

聯系我們
  • 地址:東莞市厚街鎮厚街東業路6號東方國際9號樓601室
  • Q Q:709161694
  • 郵箱:airzhu@yuefeung.com
  • 傳真:0769-81288062
微信掃一掃

公司以優質的服務,優良的工程質量,嚴格的質量保證體系,與廣大客戶竭誠合作,營造美好家園,共創美好未來。

COPYRIGHT © 2022 廣東粵豐建安工程有限公司 版權所有

粵ICP備17080690號

在線咨詢 電話咨詢
